Ren21发布了《2021年电网民用电力报告》。
报告指出,随着世界各国可变发电所占的份额越来越大,人们重新关注电网规划和运行,以实现向基于可再生能源的经济高效和可靠系统的过渡。本文主要介绍日本和智利两国近期电力规划流程与政策信息。
一、日本——OCCTO电网总体规划
OCCTO电网总体规划于2020年8月开始制定,以增加日本九个电网区域之间的互联能力(下图;冲绳在遥远的南部是排除在外,由于地理距离大)。其目的是增加互联能力,以加强供需平衡。这将有利于可再生能源发电的分配,包括陆上和海上风能和太阳能光伏发电。

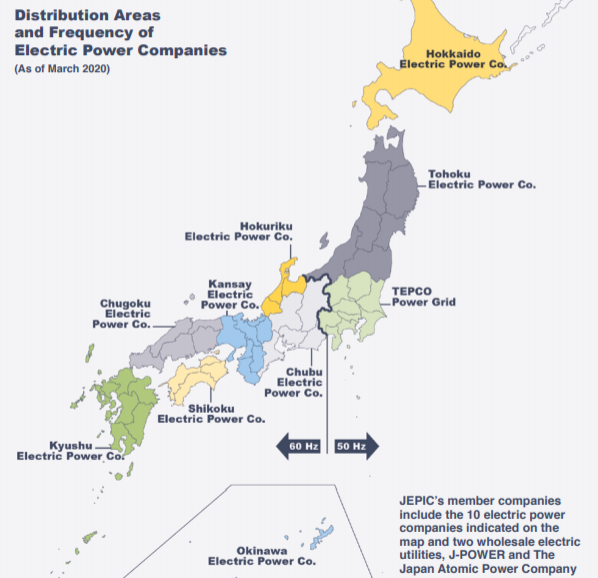

日本9家输电系统运营商

2021年电网总体规划的重点是增加输电网容量。如果该技术被确定为总体规划的关键技术,这可能包括海上风电的专用电网连接能力。总体规划的重点是发展跨区域电网和上面两条电压传输线。
二、智利——输电规划流程
智利的能源部门在20世纪80年代末私有化,分为发电、输电和配电三个部分。所有这三个电力部门在21世纪初都进行了拆分。智利的大部分发电来自五家国际和国家公司:Enel
Generación(意大利)、Engie(法国)、EDF(法国)、Colbún(智利)和AES
Gener(智利)。智利有七家输电系统运营商(TSO)。
智利的发电结构非常多样化,包括10%的太阳能、7%的风电和28%的水电,其余的基于煤炭(22%)、天然气(20%)和柴油。
2007年,批准了对《电力服务通法》(电力法)的改革,旨在促进非常规可再生能源的使用。制定的目标是到2024年非常规可再生能源发电量占10%,2013年增加到2025年的20%。智利提前六年实现了这一目标:到2019年,风能和太阳能(包括聚光太阳能热发电)的电力份额已经达到20.8%。
这一过程始于能源部每五年制定一项长期能源规划,为电力矩阵的未来发展(扩展)提供情景输入(见下图)。根据能源规划,国家能源委员会(NEC)将考虑未来30年的输电扩建规划。为此,NEC要求市场运营商(“协调人”)提出输电项目。同时,公司也向NEC提出输电项目。在研究了不同的方案后,NEC优化了未来30年的网络扩展,并提交了一份报告,其中确定在未来五年内修建的输电线路是选择投标的输电线路。

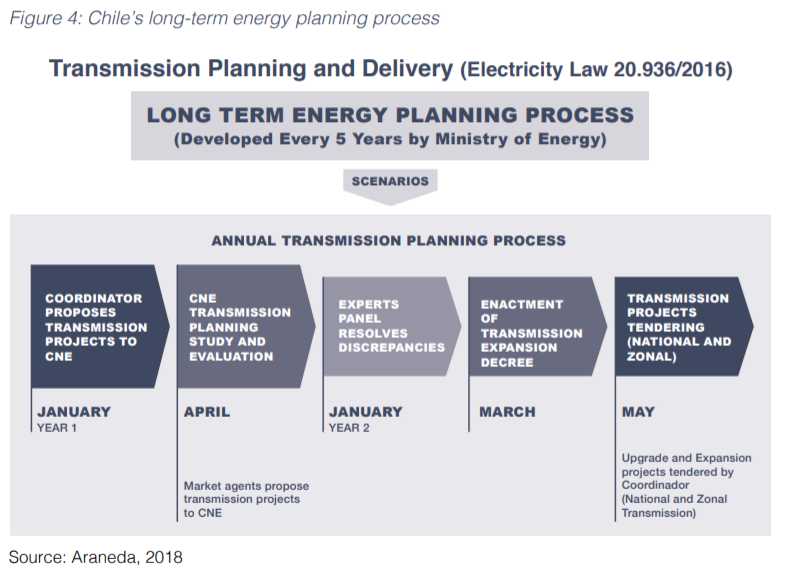

智利长期能源规划进程

本文由@云闲原创发布于三个皮匠报告网站,未经授权禁止转载。
数据来源:《Ren21:2021年电网民用电力报告》。
